Gaia I
Expansão da recuperação de químicos e utilidades

Expansão da Recuperação de Químicos e Utilidades teve como principais atividades concluídas a engenharia dos equipamentos do pátio de madeiras e a realocação de rede existente de alta tensão para a caldeira de recuperação. A fabricação dos equipamentos para o pátio de madeiras, caldeira de recuperação, turbo gerador, digestor, lavador de celulose e filtro de lama estão em andamento. Foi concluída a aquisição de pacotes que representam 72,3% do total do investimento.

Expansão

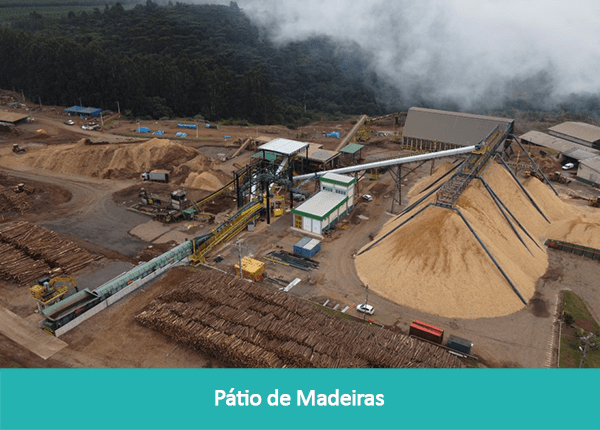

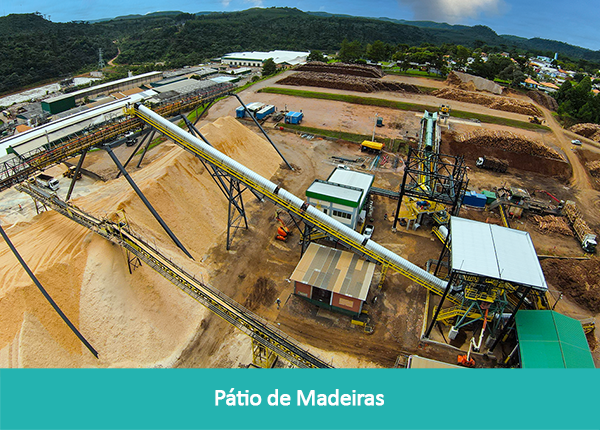

  • Um novo pátio de madeiras

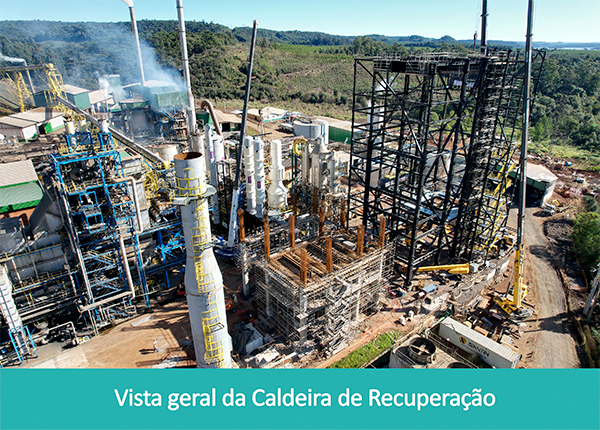

  • Instalação de uma caldeira de recuperação
  • Novo sistema de cogeração de energia
  • Melhorias nas interfaces de todo esse sistema

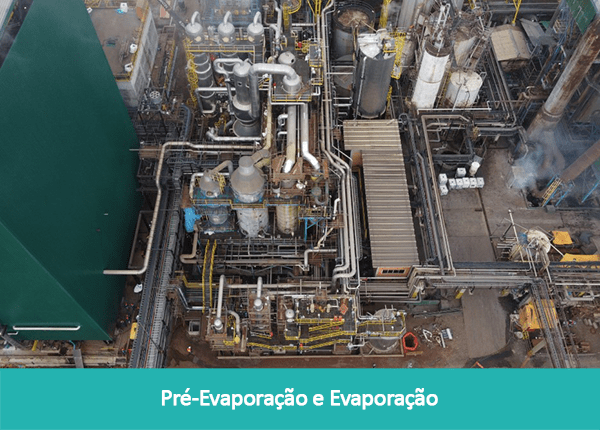

  • Recuperação de calor, GNC’s (Gases Não Condensáveis) e expansão da evaporação

Impactos

Capacidade produtiva
0 %
de aumento na produção de celulose kraft marrom
Geração de energia
0 %
de aumento na geração própria de energia

Impactos

Capacidade produtiva
0 %
de aumento na produção de celulose kraft marrom
Geração de energia
0 %
de aumento na geração própria de energia

Investimento

A expansão em curso para o projeto Gaia I tem as seguintes previsões:

Investimento estimado

R$ 581.309 mil

Prazo planejado de execução de obra

30 meses

Investimento realizado (até 31/03/22)

R$ 280.640 mil

Galeria de imagens

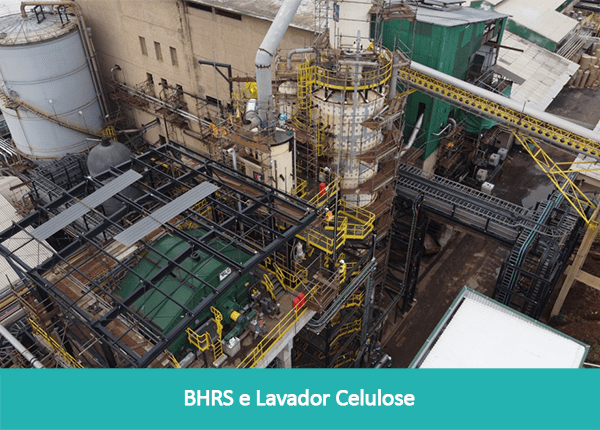

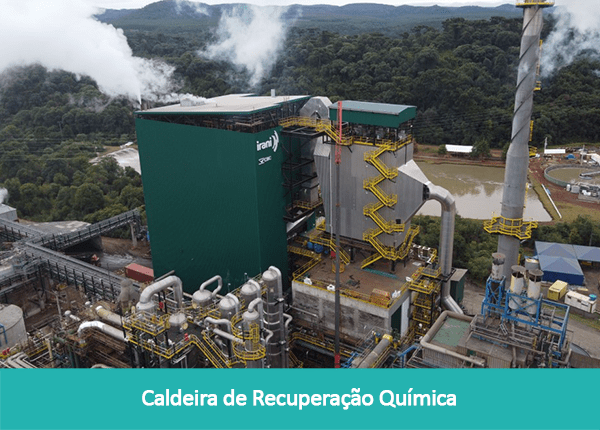

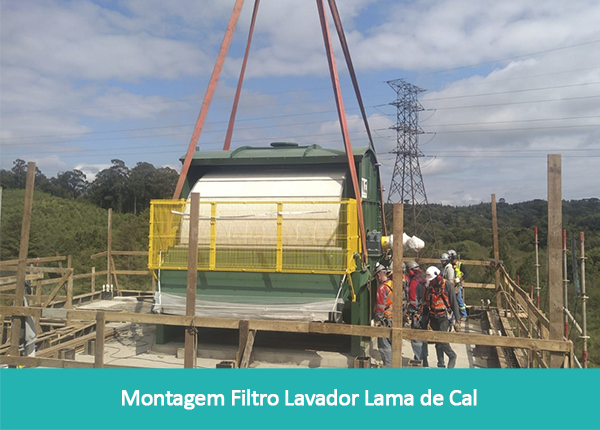

Acompanhe o andamento do projeto

Diagrama do Gaia I

O diagrama de blocos mostra quais áreas serão afetadas e quais equipamentos serão instalados com o projeto.

Marcos de entrega

Andamento

31.5%

Acompanhe o andamento macro das etapas do projeto e suas datas de entrega previstas.

2020Marcos de entrega1º tri2º tri3º tri4º tri1º tri2º tri3º tri4º tri1º tri2º tri3º tri4º tri1º tri2º tri3º tri4º tri202120222023Engenharia Básica (FEL 3)Preparação da InfraestruturaCaldeira de RecuperaçãoCogeraçãoNovo Pátio de MadeirasNova ETA e ETACMelhorias nas áreas de Cozimento, Lavagem e CaustificaçãoRecuperação de Calor, GNC'S eAmpliação da EvaporaçãoStartup (Plan)Prazo (Plan)
2020TrimestreTrimestreTrimestreTrimestre202120222023StartupMarcos de entregaEngenhariaBásica (FEL 3)Preparação daInfraestruturaCaldeira de RecuperaçãoCogeraçãoNovo Pátio de MadeirasNova ETA e ETACMelhorias nas áreas de Cozimento, Lavagem e CaustificaçãoRecuperação de Calor, GNC'S eAmpliação da Evaporação

Atividades em andamento

RESERVA OCULTO

O projeto está em pleno desenvolvimento e até 30/04/21 as seguintes etapas foram concluídas:

Documentos

Um projeto de expansão deste porte contempla um conjunto grande de etapas de implantação e desenvolvimento. Você pode acompanhá-las através dos relatórios e documentos. Basta fazer download para acessar o material disponível.

– RELATÓRIO DE STATUS – GAIA I
Acompanhe as etapas executadas até o momento, as etapas em andamento, os pontos de atenção e oportunidades.

– DIAGRAMA PROJETO GAIA
O projeto Gaia irá gerar um impacto positivo na melhoria dos processos e aumentar a recuperação de químicos. Baixe o diagrama e entenda como funcionará esse novo fluxo.
