Gaia I
Expansión de la Recuperación de Químicos y Utilidades

El proyecto comienza con la puesta en marcha del parque de madera y astillas y el inicio de la puesta en marcha de las nuevas ETA y ETAC. Además, se ha realizado soplado en las líneas de aire comprimido de la caldera de evaporación y recuperación y en las líneas de vapor de la caldera de recuperación. Se realizaron capacitaciones a los equipos de proceso de la caldera de recuperación, evaporación y recuperación de calor. En curso se está realizando la planificación para la puesta en servicio de las demás islas, el montaje de equipos de última generación, instrumentación, tendido de cables en las áreas de caustificación, cocción y lavado.

Expansión

  • Un nuevo patio de maderas
  • Instalación de una caldera de recuperación
  • Novo sistema de cogeneración de energía
  • Mejoras en las interfaces de todo este sistema
  • Recuperación de calor, GNCs (Gases No Condensables) y expansión de la evaporación

Impactos

Capacidad productiva
de aumento en la producción de celulosa kraft marrón
0 %
Generación de energía
de aumento en la generación propia de energía
0 %

Impactos

Capacidad productiva
de aumento en la producción de celulosa kraft marrón
0 %
Generación de energía
de aumento en la generación propia de energía
0 %

Inversiones

La expansión en curso para el proyecto Gaia I tiene las siguientes previsiones:

Inversión estimada

R$ 682.023 mil

Plazo planificado de la ejecución de la obra

30 meses

Inversión realizada (hasta 30/09/24)

R$ 656.848 mil

Galería de imágenes

Siga el progreso del proyecto

Diagrama de Gaia I

El diagrama de bloques muestra cuáles áreas serán afectadas y cuáles equipos serán instalados con el proyecto.

Hitos de entrega

Andamento

100%

Acompañe el curso macro de las etapas del proyecto y sus fechas previstas de entrega.

2020Hitos de entrega1º tri2º tri3º tri4º tri1º tri2º tri3º tri4º tri1º tri2º tri3º tri4º tri1º tri2º tri3º tri4º tri202120222023Ingeniería Básica (FEL 3)Preparación de InfraestructuraCaldera de RecuperaciónCogeneraciónNuevo Patio de MaderasNueva ETA y ETACMejoría en las áreas de Cocimiento,Lavado y CaustificaciónRecuperación de Calor, GNCs yAmpliación de la EvaporaciónStartup (Plan)Prazo (Plan)
2020TrimestreTrimestreTrimestreTrimestre202120222023StartupHitos de entregaIngeniería Básica(FEL 3)Preparación deInfraestructuraCaldera de RecuperaciónCogeneraciónNuevo Patio de MaderasNueva ETA y ETACMejoría en las áreas de Cocimiento, Lavado y CaustificaciónRecuperación de Calor, GNCs y Ampliación de la Evaporación

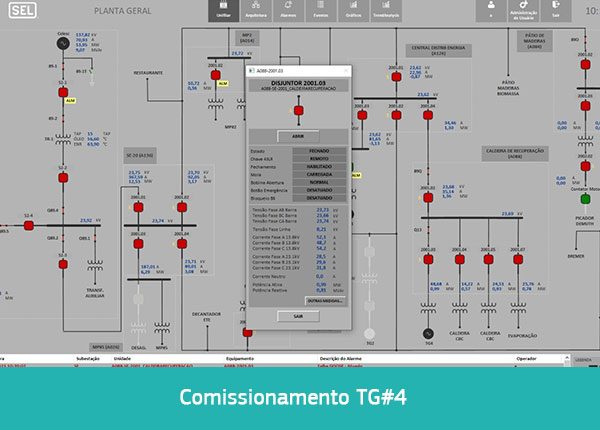

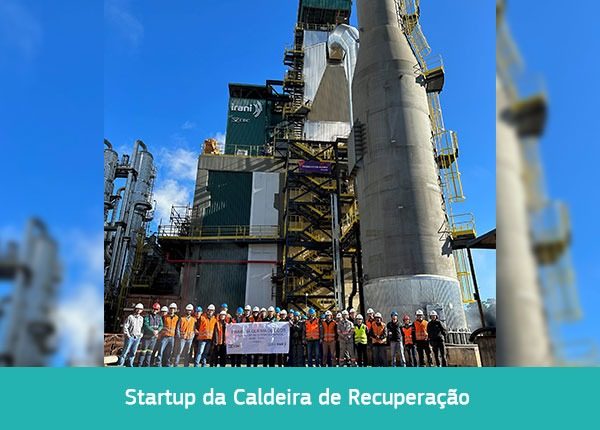

Actividades en curso

El  proyecto está en pleno desarrollo y hasta el  26/02/21 las siguientes etapas fuero concluidas:
